智能柜设备选好了,合同签了,柜子快到货了——IT部门突然问:这个系统对接ERP还是MES?接口文档在哪?EHS部门也来问:PPE和危化品能不能放智能柜?温湿度、限量、有效期谁管?
上海奕优在服务近3000家工厂的过程中总结出:接口规划、数据安全、EHS边界三条线,必须在选型阶段同步拉齐。 等设备到场再补,项目很容易卡在后期审批和跨部门协调上。
对接不是目标,业务闭环才是
很多项目一开始就纠结:要不要对接ERP、MES、WMS、EAM?
先问一个问题:对接之后,数据流向哪个业务动作?

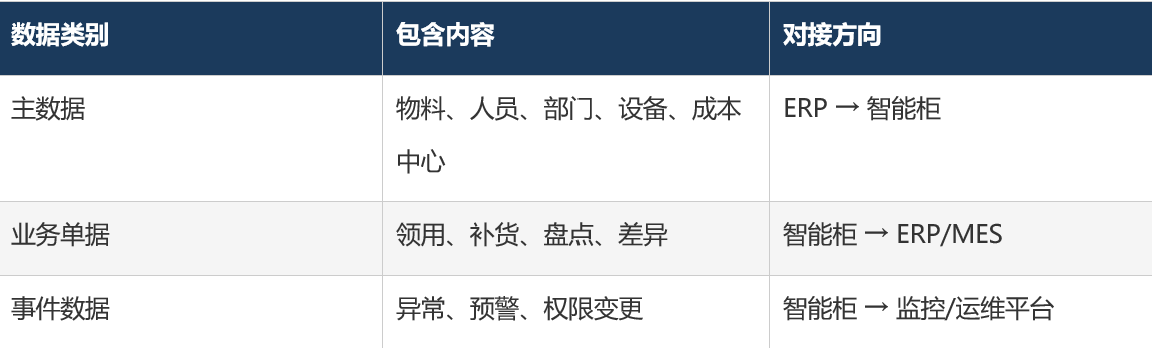

系统接口应先区分三类数据:
试点期可以不深度对接,但不能没有接口规划。 主数据怎么同步、业务单据怎么推送、事件数据怎么归档,上线前就把边界画清楚。对接不是目标,业务闭环才是目标。
数据安全:上线前确认六件事
数据安全不是IT部门一个人的事,是项目能不能落地的前置条件。
上线前必须确认六件事:
1. 部署方式:公有云SaaS(开箱即用)、私有云(数据不出厂)、还是本地化部署(内网隔离)?按企业IT策略选择,多厂区企业可混合部署。
2. 数据保存位置:数据存在哪?本地存储+云端同步的双份数据架构,支持断网查询与云端汇总。
3. 账号生命周期:员工离岗后账号多久注销?权限怎么回收?
4. 操作日志:谁开了柜门、谁改了权限、谁导出了数据,全操作留痕可审计。
5. 远程运维:供应商远程运维要不要开权限?开多久?谁审批?每次远程操作要不要日志?
6. 备份恢复:数据多久备份一次?恢复机制是什么?
远程运维和数据出厂,必须写清权限和日志。 这不是不信任供应商,是数据主权问题。数据安全边界越早确认,后续推进越顺。
EHS:特殊物料不能先放再评估
PPE、危化品、洁净耗材、ESD物料、油脂、锐器——这些特殊物料能不能放智能柜?
不是不能放,而是必须让EHS前置评审。
EHS应重点评估:
• 温湿度:油脂、化学品有存储温度要求,柜内环境是否满足?
• 限量:危化品存储有数量限制,柜体容量是否合规?
• 有效期:PPE和洁净耗材有保质期,系统要不要做效期预警?
• 领用资质:锐器和危化品领用要不要资质认证?
• 审计要求:特殊物料领用记录要不要满足审计追溯?
EHS前置参与,不是走流程,是确认这些物料适合入柜后再决定入柜方式。如果EHS评审不通过,该物料就不进智能柜,用传统方式管理。

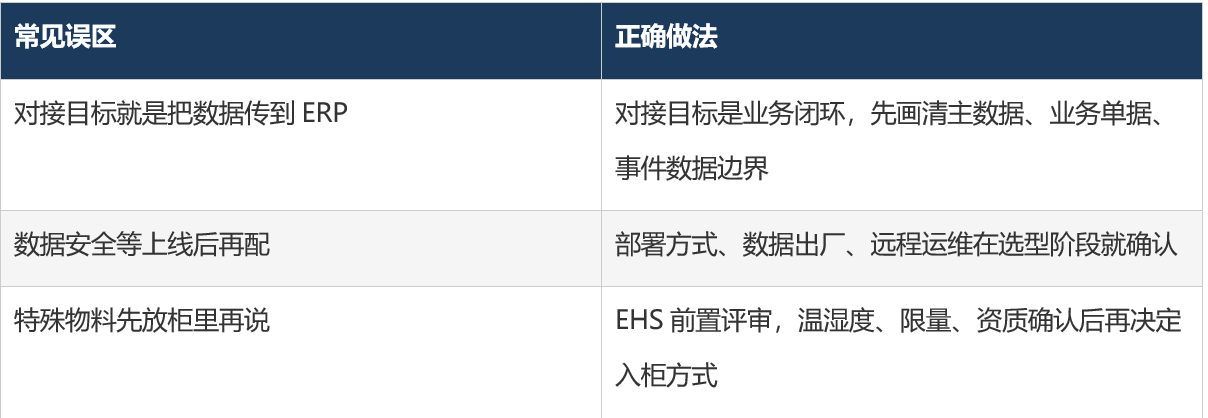

常见误区与正确做法
核心结论
智能柜不是信息孤岛。接口开放能力和数据安全机制,应在选型阶段就纳入评估,而不是上线后再补。不是对接越多越好,而是接口边界清楚才有效。不是数据安全上线后补,而是选型阶段就确认。不是物料先放再评估,而是EHS前置评审通过才入柜。
接口开放清单(物料、库存、领用、补货四类接口的文档与字段说明)应作为选型必备材料——只提供封闭系统的供应商,会显著增加后续集成成本。
想看系统对接清单和数据安全评估怎么做?点击下方「预约演示」,获取专属落地方案。
来源:上海奕优《线边微仓智能柜落地白皮书》V1.3
我们做了一个决定:
用5年时间,帮3万家中小工厂把小物料管明白。
这不是口号。这是我们做微仓16年来,最想解决的一个问题。
5年,3万家
我们的使命很简单:
让中小工厂用得起、用得上的智能物料管理。
老板不用再为螺丝钉分心,专心抓订单、抓质量。
5年,3万家。从你这台开始。
不需要调研三个月,不需要开会五次,不需要纠结半年。
2999,试一个月,你自己就有答案了。
为什么敢让你退?
因为我们见过太多这样的客户——
犹豫了半年,参观了好几家工厂,看了无数PPT,最后还是陷入纠结内耗当中。
不是不需要,是没办法快速验证"到底行不行"。
我们不想再让这个犹豫,挡住真正需要的人。
30天,不满意,退。运费我们出。
